一、工程概況
本工程位于重慶市觀景口水利樞紐工程場區內,由于水庫工程建設開挖所形成,本次治理的邊坡分布于大壩右岸、左岸和泵站周圍。為了保證工程安全,上述開挖邊坡均已采用工程噴錨支護。項目部對邊坡設置了觀測斷面,安裝了多點位移計等觀測監測設施,并從2019年12月26日開始監測,截止2020年6月25日根據出具的共6期《監測月報》數據顯示,各項指標均達到安全要求,現邊坡截排水設施完善,邊坡整體穩定。
二、邊坡簡述
右壩肩邊坡。位于右岸上壩公路上側,分為兩個區,其中一區坡面面積約1106m2,最大坡高約15m,坡度32~53°;二區坡面積約10617m2,最大坡高約52m,分為三級,坡度32~65°;馬道沿外側砌筑擋土埂形成種植槽,種植槽內覆土種植迎春(或薔薇)和爬山虎。
左壩肩邊坡位于左壩壩肩,面積約2200m2,最大高約39m,分三級,坡度40~70°。本邊坡采用植被混凝土生態恢復技術;馬道沿外側砌筑擋土埂形成種植糟,種植槽內覆土種植迎春(或薔薇)和爬山虎。

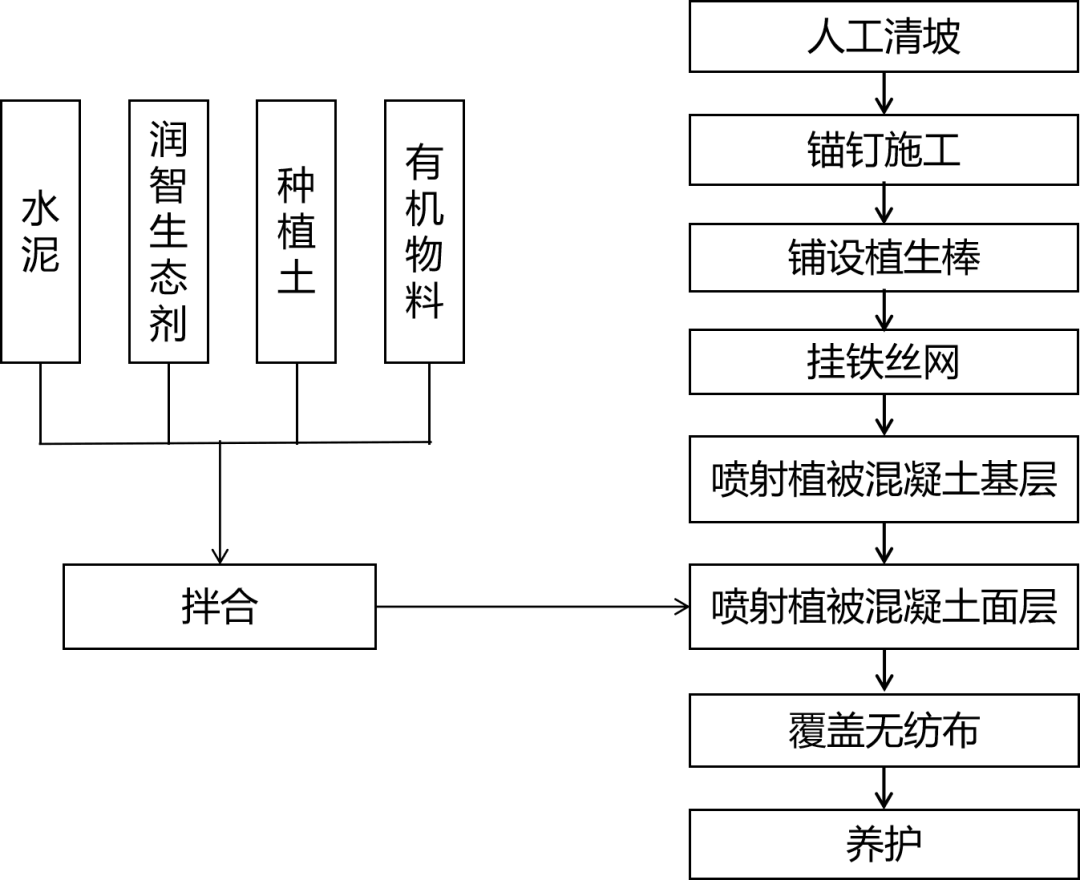

三、施工流程
四、坡面演變圖
(1)左壩肩
2020年邊坡原貌

2025年邊坡植被恢復效果
(2)右壩肩

2019年邊坡原貌
2025年邊坡植被恢復效果
五、結論
經過5年的演替,項目區坡地植被覆蓋率已提升至98%以上,其中灌木群落完成正向演替,植被群落結構穩定且長勢旺盛,水土保持效益顯著。監測數據表明,修復區通過高密度植被覆蓋與強化基材層的協同作用,有效抑制了降雨侵蝕,土壤結構穩定性和抗蝕性得到顯著提升。同時,繁茂的植被群落顯著增強了區域生態服務功能,在實現水土流失控制目標的同時,形成了景觀協調的生態修復示范區。
